Un projet de cuisine collective n’est pas un projet de bâtiment auquel on ajoute des équipements. C’est un projet de production qui structure le bâtiment, avec un cadre sanitaire qui ne se discute pas. Voici où se trouvent les décisions qui font tenir le projet, ou le font dériver même après la livraison.

Cuisine de la cafétéria La Péniche à Agen, réhabilitée par Odetec pour le CROUS Bordeaux Aquitaine
Réhabilitation et extension de la cafétéria La Péniche (300 repas/jour) à AGEN – architecte : BESSON BOLZE

Introduction

La cuisine en place sature. Les effectifs ont augmenté, les régimes se sont diversifiés, les locaux ne suivent plus, les équipes compensent comme elles peuvent. Une décision politique tombe : la prochaine cuisine devra produire plus, mieux, dans un cadre sanitaire qui ne se discute pas et, selon le contexte, sans interrompre la production existante. Les premiers échanges démarrent. Très vite, le maître d’ouvrage doit choisir parmi une série d’intervenants possibles : programmiste, cuisiniste, bureau d’études techniques (BET) cuisine, BET tous corps d’état (TCE), architecte, maîtrise d’œuvre (MOE), assistance à maîtrise d’ouvrage (AMO). Qui fait quoi ? À quel moment ? Et surtout : où sont les décisions qui pèsent vraiment sur les vingt années d’exploitation à venir ?

Le sujet est plus complexe qu’il n’y paraît parce qu’une cuisine collective est simultanément trois choses qui ne disent pas la même chose : un bâtiment, un outil de production industrielle et un cadre d’hygiène réglementé. Le bâtiment veut des plans, des coupes, des matériaux. La production veut des flux, des cadences, des scénarios. L’hygiène veut des séparations, des sas, des points de contrôle. Quand ces trois logiques se rencontrent en phase études d’exécution (EXE), c’est trop tard : les arbitrages structurants se prennent dès la programmation, puis en conception et tout au long des phases de maîtrise d’œuvre, pas en exécution. C’est là que se joue l’ingénierie cuisine, bien avant le choix des équipements.

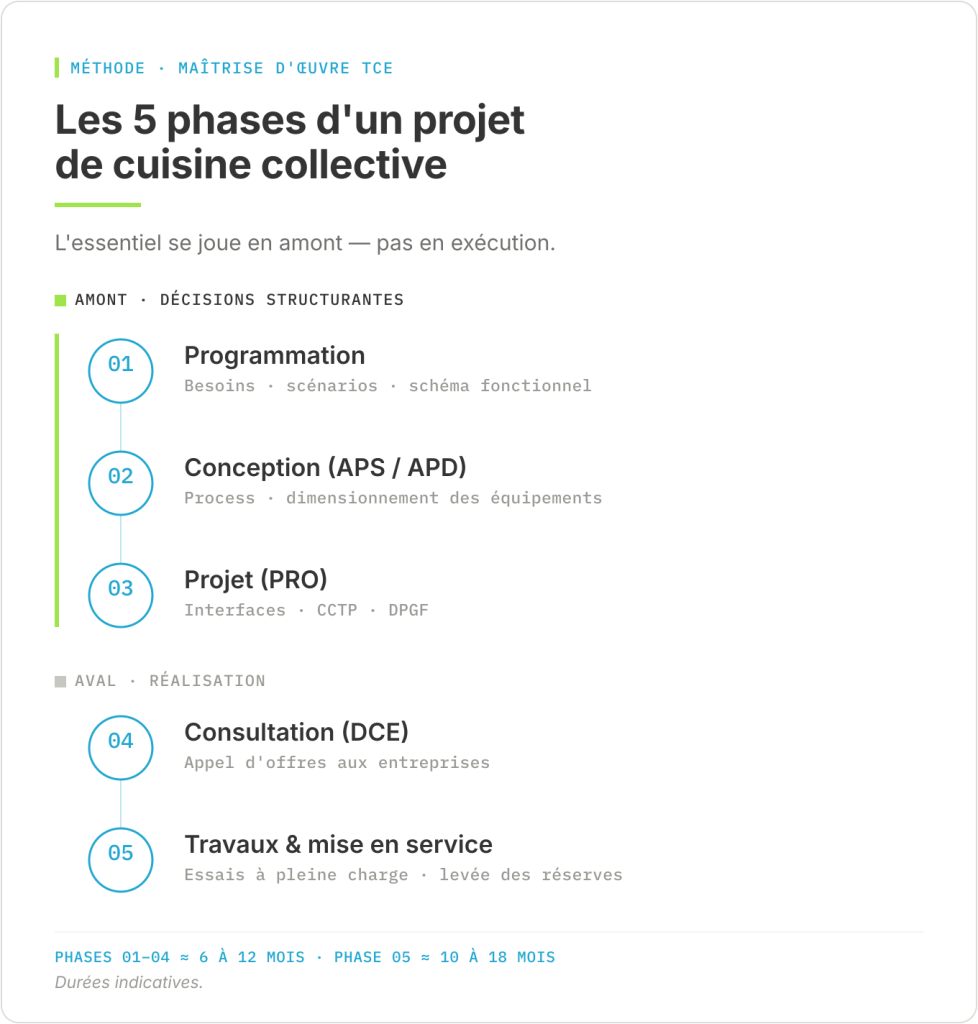

Les cinq phases d'un projet de cuisine collective, de la programmation à la mise en service

Cet article cartographie les phases d’un projet de cuisine collective et identifie les décisions qui ne souffrent pas l’approximation. Il s’appuie sur quatre opérations qui couvrent un éventail large de typologies : la réhabilitation de la cafétéria La Péniche à Agen pour le CROUS Bordeaux Aquitaine, l’aménagement de la cuisine centrale « Atelier du Goût » à Floirac pour Lascombes Développement, l’aménagement de la cuisine centrale de Bergerac pour la Ville via la SEM Urbalys Habitat, et la restructuration de la demi-pension du lycée Palissy à Agen pour la Région Nouvelle-Aquitaine. Toutes s’inscrivent dans le marché de la restauration collective où Odetec intervient depuis près de 20 ans en maîtrise d’œuvre TCE.

La programmation : une étape cruciale

La programmation est le premier jalon d’un projet de cuisine collective. Elle ne dessine pas la cuisine future : elle pose les bases sur lesquelles la conception va s’appuyer. Quatre livrables la composent : l’analyse des besoins (qui mange, quand, où, comment), les scénarios d’exploitation (nominal, pointe, évolutif), le schéma fonctionnel (zoning, flux, principes process) et le prédimensionnement (ordres de grandeur de surfaces, capacités et puissances qui serviront de cadre à la conception).

Selon les configurations, ce travail est porté en amont par une mission d’AMO programmation cuisine, ou intégré au démarrage d’une mission de maîtrise d’œuvre en base étendue. Les deux configurations existent et peuvent fonctionner : ce qui ne fonctionne pas, c’est de démarrer la conception sans programme verrouillé.

Le piège classique consiste à dimensionner la cuisine à partir d’un seul chiffre : le volume « repas/jour » attendu. C’est nécessaire, mais insuffisant. Une cuisine se dimensionne par ses scénarios : niveaux de préparation (brut, assemblage, remise en température), grammages, régimes et allergènes, horaires de fabrication, cadence de plonge, organisation des postes. Pour les cuisines qui exportent vers des sites satellites, s’ajoute le choix du mode de liaison (chaude ou froide), qui détermine la cellule de refroidissement, les chambres tampons et les équipements de remise en température à prévoir. Quand ces paramètres ne sont pas écrits, le concepteur retient une moyenne, l’exploitant projette un objectif, l’économiste arbitre sur une charge non objectivée. Le résultat se paie en exploitation : zones saturées, chaîne du froid sous tension, manutentions parasites, pénibilité accrue.

La cuisine centrale de Bergerac illustre ce qui se joue à ce stade. La Ville, via la SEM Urbalys Habitat, devait doter la collectivité d’un outil capable de servir des publics très différents : élèves des écoles, enfants des accueils de loisirs, adultes et seniors, dont une partie en portage à domicile. Sur une même unité de production calibrée pour 3 000 repas par jour et un fonctionnement 7 jours sur 7, ces publics imposent des grammages et des régimes hétérogènes, encadrés par des recommandations nutritionnelles distinctes (bases GEMRCN pour le scolaire, menus adaptés pour le portage). Dimensionner sur le seul total sans formaliser ces scénarios, c’est livrer un outil qui sature dès qu’un service sort de la moyenne. Le programme a au contraire posé ces régimes et ces cadences comme données d’entrée, et la production en liaison froide a été conçue pour absorber la pleine charge sans rupture.

Cuisine centrale de Bergerac conçue par Odetec, 3000 repas par jour en liaison froide

Projet ODETEC : Cuisine centrale de Bergerac (Ville de Bergerac / SEM Urbalys Habitat)

Architecte mandataire : ARCHISTUDIO. 1 200 m², 3 000 000 € HT, 3 000 repas/jour en liaison froide, 7 jours sur 7. Cuisine centrale neuve insérée sous un hangar existant de l’ancienne base militaire de l’ESCAT, Mission Odetec BET en co-traitance avec ARCHISTUDIO, base étendue à l’EXE : structure, chauffage, ventilation, plomberie, électricité courants forts et courants faibles, froid industriel, VRD, thermique, ingénierie cuisine et économie de la construction.

Découvrir cette opération en détail

Le BET cuisine en maîtrise d’œuvre : ce que la mission couvre

La maîtrise d’œuvre est le pivot d’un projet de cuisine collective. C’est elle qui transforme une intention de programme en décisions techniques opposables, qui conçoit le bâtiment, qui dimensionne les installations process, qui rédige le cahier des clauses techniques particulières (CCTP) et qui suit la réalisation. Au sein de cette équipe de maîtrise d’œuvre, un BET portant la compétence cuisine doit être identifié : soit intégré avec le mandataire, soit en co-traitance. C’est ce BET qui traduit le schéma fonctionnel en conception process : dimensionnement précis des équipements (équipements de cuisine, panneaux hygiène, équipements de froid), calcul des puissances, implantation détaillée, coordination avec les autres lots techniques (notamment fluides, électricité, structure, économie), rédaction du CCTP cuisine et de la décomposition du prix global et forfaitaire (DPGF).

La confusion fréquente porte sur le cuisiniste équipementier. Un cuisiniste équipementier implante des équipements à partir d’un catalogue. Son rôle n’est pas celui d’un BET cuisine : il vend et installe du matériel, il ne pilote pas un process. Les deux missions sont complémentaires, mais elles ne se substituent pas l’une à l’autre. Quand la conception cuisine est confiée à un cuisiniste sans pilotage process en MOE, l’implantation reflète les contraintes du catalogue plutôt que celles de l’exploitation : une cellule de refroidissement choisie pour son prix unitaire, sans vérifier qu’elle absorbe les cadences réelles ; une laverie organisée autour d’un modèle de tunnel sans considérer la longueur des dépose-plateaux ; des hottes dimensionnées par défaut, non corrélées à la puissance des fourneaux.

L’aménagement de la cuisine centrale Atelier du Goût à Floirac est un cas d’école. Lascombes Développement souhaitait centraliser la production destinée à ses sept établissements de la région bordelaise : 2 000 repas par jour sous forme de bases culinaires. Au-delà de la production principale, le programme intégrait des locaux dédiés à la mise en conserve avec autoclave (pâtés, confits), à la maturation de viande et au fumage-séchage. La diversité des process imposait une ingénierie qui ne pouvait pas venir d’un catalogue. Odetec a piloté l’opération en tant que mandataire du groupement, structurant la marche en avant et coordonnant les interactions entre les équipements process et les contraintes architecturales, notamment l’interdiction faite par le cahier des charges de la zone d’aménagement concerté (ZAC) de laisser apparaître tout équipement technique en façade ou en toiture, contrainte forte sur un bâtiment dont les hottes et groupes de froid sont par nature très exposés.

Cuisine centrale Atelier du Goût à Floirac, aménagée par Odetec pour 2000 repas par jour

Projet ODETEC : Cuisine centrale « Atelier du Goût », Floirac (Lascombes Développement)

1 500 m², 2 000 repas/jour, 2 338 000 € HT, production diversifiée : bases culinaires pour 7 établissements, autoclave, maturation, fumage-séchage. Mission Odetec en tant que mandataire du groupement, avec une ingénierie process qui a tenu la marche en avant face aux contraintes architecturales de la ZAC (équipements techniques masqués en façade et toiture). Récupération énergétique à double niveau : 80 % de l’eau chaude sanitaire (ECS) assurée par récupération sur les condenseurs des groupes froids, préchauffage de l’air de compensation par récupération sur les hottes.

Découvrir cette opération en détail

L’éventail des opérations Odetec sur ce marché est présenté dans nos références Restauration.

Marche en avant, flux, hygiène : ce que la conception doit verrouiller

Trois notions structurent toute conception de cuisine collective : la marche en avant, la séparation des flux et le choix entre liaison chaude et liaison froide. Ces principes sont encadrés par le règlement européen 852/2004 sur l’hygiène des denrées alimentaires et par le plan de maîtrise sanitaire (PMS) que tout exploitant doit formaliser. Aucune des trois ne se rattrape avec des procédures en exploitation, elles se verrouillent en programmation puis dès le début de la conception. Quand elles sont expédiées, l’hygiène bascule en « rattrapage » par organisation, et c’est l’exploitant qui paie quotidiennement.

Schéma de la marche en avant en cuisine collective : circulation des denrées sans croisement de flux

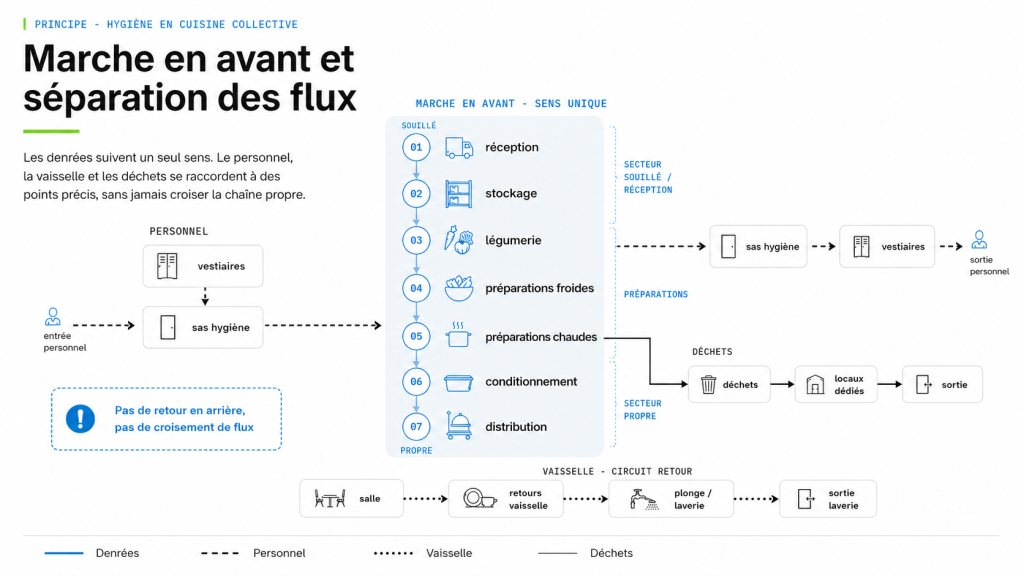

La marche en avant est le principe d’organisation spatiale qui veut que les denrées et la vaisselle progressent sans jamais revenir en arrière ni croiser des flux à différents niveaux de propreté. Concrètement, cela structure les zones (réception, stockage, légumerie, préparations froides, préparations chaudes, conditionnement, distribution, retours vaisselle, laverie, déchets) et les circulations entre elles. Les sas hygiène, les portes battantes à dégagement, les vestiaires du personnel avec entrée/sortie distinctes ne sont pas accessoires : ils matérialisent la marche en avant. Quand le plan est dessiné sans ces dispositifs, ils n’apparaissent plus en EXE, ils manquent en exploitation.

La séparation des flux est le corollaire de la marche en avant appliqué à quatre circuits qui doivent rester distincts : les denrées (de la réception à la distribution), le personnel (vestiaires, accès postes, sortie), la vaisselle (retours, plonge, sortie laverie) et les déchets (locaux dédiés, sorties). Le croisement est l’incident à éviter, et il est inévitable si la séparation n’est pas dessinée dès le programme. En phase études, on s’en aperçoit par des locaux à re-zoner et des sas à créer ; en phase chantier, par des reprises de portes, cloisons, réseaux et finitions ; en exploitation, c’est quotidien : conflits d’usage, encombrements, points de lavage non adaptés.

Le choix liaison chaude / liaison froide se prend en programmation. Ce n’est pas un choix d’équipement, c’est un choix d’organisation. La liaison chaude veut une cuisson au plus près du service et limite la portée des sites satellites. La liaison froide impose une cellule de refroidissement rapide dimensionnée (l’arrêté du 21 décembre 2009 fixe le passage de +63 °C à +10 °C en moins de deux heures à cœur), des chambres tampons et des équipements de remise en température sur chaque site satellite. Sur une production entièrement en liaison froide servie 7 jours sur 7, comme à Bergerac, la chaîne du froid devient le point critique : la production frigorifique y a été scindée en ensembles indépendants (une centrale de froid négatif, deux centrales de froid positif réparties par zones, des cellules de refroidissement raccordées chacune à un groupe dédié) pour qu’une défaillance n’interrompe jamais tout le service et pour isoler la descente en température, l’étape la plus sensible. Le choix de liaison structure ainsi les surfaces, les puissances, les flux logistiques et la stratégie de continuité de service.

La réhabilitation de la cafétéria La Péniche à Agen illustre comment ces principes se traduisent dans un cas particulièrement contraint : une cuisine bi-niveaux installée dans un site patrimonial remarquable, soumise à l’avis de l’Architecte des Bâtiments de France (ABF), et tenue de continuer à produire pendant toute la durée des travaux. La configuration spatiale, réception et stockage au sous-sol, production et distribution au rez-de-chaussée (RDC), a imposé une ingénierie des flux dont l’ascenseur et la plateforme élévatrice sont les pivots : livraisons, sorties déchets et départs d’export y sont traités en différé, de façon à ne jamais croiser les flux propres. En RDC, la zone de production est organisée de part et d’autre de la cage d’escalier : zone propre (légumerie, préparations chaudes et froides à +10/+12 °C, chambre froide produits finis) d’un côté, zone laverie et plonge batterie de l’autre. Cette organisation n’a pas été dessinée seule : elle a été construite en lien direct avec l’exploitant du CROUS, qui sait à quoi ressemble un service à plein régime.

Aménagement de la cuisine bi-niveaux de la cafétéria La Péniche à Agen par Odetec

Projet ODETEC : Cafétéria La Péniche, Agen (CROUS Bordeaux Aquitaine)

700 m² (465 m² réhabilités + 224 m² d’extension), 475 repas/jour, 1 408 730 € HT travaux. Cuisine bi-niveaux en Site Patrimonial Remarquable sous avis ABF, ossature bois, isolation fibre de bois, ventilation naturelle par tourelles windcatcher pour la salle de restauration. Mission Odetec TCE en co-traitance avec BESSON BOLZE : structure, chauffage, ventilation, climatisation (CVC), électricité, voirie et réseaux divers (VRD), acoustique, programmation et ingénierie cuisine.

Découvrir cette opération en détail

Phaser, mettre en service, livrer : ce qui se joue après la conception

Une fois la conception engagée, deux questions montent en priorité : tenir le calendrier et préparer une mise en service qui n’expose pas l’exploitation. Aucune des deux ne se règle en serrant le planning. Elles se règlent par des décisions techniques et contractuelles prises tôt dans la MOE.

En construction neuve, la mise en service ne se réduit pas à une réception administrative. Une cuisine collective combine deux mises au point : celle du bâtiment (CVC, électricité, acoustique) et celle du process (équipements cuisine, chaîne du froid, laverie, traitement d’air spécifique). Les deux doivent être séquencées et instrumentées. Les essais à pleine charge (avec le personnel exploitant et des menus représentatifs) ne sont pas une option : ils sont la seule façon de vérifier que les hypothèses de programmation tiennent dans la réalité du service. Inscrire ces essais comme jalon contractuel, avant la levée des réserves, change leur statut : ils deviennent un livrable opposable.

En rénovation en site occupé, le phasage cesse d’être un sujet de planning pour devenir une stratégie de production. La question n’est plus « quand fait-on quoi ? » mais « comment maintient-on la production pendant chaque phase ? ». Cela mobilise plusieurs leviers : cuisine provisoire (modulaire ou non), externalisation partielle, bascule liaison chaude/froide pendant les phases critiques, plan de continuité de la chaîne du froid. Ces leviers se choisissent dès la phase programme, se traduisent en CCTP et s’imposent aux entreprises comme des exigences contractuelles, pas comme des objectifs de planning à respecter.

Restructuration complète de la demi-pension (1400 repas/jour) avec laverie semi-automatique au lycée Bernard Palissy à AGEN – Architecte : BULLE architectes

La restructuration de la demi-pension du lycée Bernad Palissy à Agen illustre cette mécanique sur un cas particulièrement exigeant. La Région Nouvelle-Aquitaine, maître d’ouvrage, devait moderniser une demi-pension qui produit environ 1 400 repas par jour, dont près de 1 160 pour le seul service du midi, sans interrompre le service à aucun moment, ni pour les externes ni pour les internes, matin, midi et soir. La décision technique structurante a été d’écarter la solution légère (zone provisoire réutilisant des matériels existants) au profit d’une installation modulaire dédiée, dimensionnée pour absorber la pleine cadence, déployée dans la cour de l’établissement avec l’ensemble des équipements de cuisine et de laverie nécessaires. Cette option, plus exigeante en VRD, en alimentation en fluides et en raccordement électrique, sécurise la production et la marche en avant pendant les phases de démolition et de reconstruction des salles à manger, intégralement reprises au stade projet.

Demi-pension du lycée Palissy à Agen restructurée par Odetec en site occupé

Projet ODETEC : Demi-pension du lycée Palissy, Agen (Région Nouvelle-Aquitaine)

1 970 m², 1 400 repas/jour à maintenir pendant tout le chantier, 5 213 000 € HT, démarche haute qualité environnementale (HQE). Mission Odetec MOE TCE en base étendue à l’EXE, prolongée par une MOE d’exécution TCE et une mission d’ordonnancement, pilotage et coordination (OPC) en co-traitance avec BULLE Architectes (mandataire) : structure, CVC, électricité courants forts et courants faibles (CFO/CFA), froid industriel, système de sécurité incendie (SSI), VRD, thermique, conception process cuisine, self et laverie.

Découvrir cette opération en détail

Le restaurant scolaire de Champcevinel illustre un besoin très différent, celui d’un équipement neuf, avec un programme qui cumulait plusieurs exigences fortes : 1 132 m² dimensionnés pour 500 repas par midi (400 sur place, 50 en liaison chaude vers un établissement privé, 50 en portage à domicile), certification ECOCERT niveau 3 avec 80 % de bio, légumerie intégrée pour 9,5 tonnes par an d’autoproduction communale, structure prioritairement bois et matériaux biosourcés, niveau minimal E3C1 de la réglementation environnementale (RE2020). Le détail de l’opération est présenté sur la page restaurant scolaire et légumerie de Champcevinel.

Coordonner ces exigences cumulées relève précisément du travail de conception MOE : ce qui n’est pas arbitré dans les phases avant-projet sommaire (APS) et avant-projet définitif (APD) revient en EXE sous forme de compromis dégradés.

Six décisions structurantes à verrouiller en amont

« Ce qu’on observe sur les opérations de restauration collective qu’on accompagne, c’est que les attentes des maîtres d’ouvrage ont changé d’échelle. Sécurité alimentaire, sobriété énergétique, qualité d’usage pour les équipes, ancrage territorial des approvisionnements : ces sujets ne sont plus traités en parallèle. Ils sont attendus ensemble, dès la programmation. C’est ce qui change le métier. »

Yann Darbilly, directeur général, Odetec

Au-delà des phases, certaines décisions concentrent l’essentiel du risque dépenses d’investissement et d’exploitation (CAPEX/OPEX) d’un projet de cuisine collective. Elles se prennent dès la phase amont et tout au long de la conception MOE, jamais en EXE. Quand elles sont expédiées, cela ne se révèle pas tout de suite : l’exploitant le découvre plusieurs mois après la mise en service, quand les usages réels ont remplacé les hypothèses du calcul.

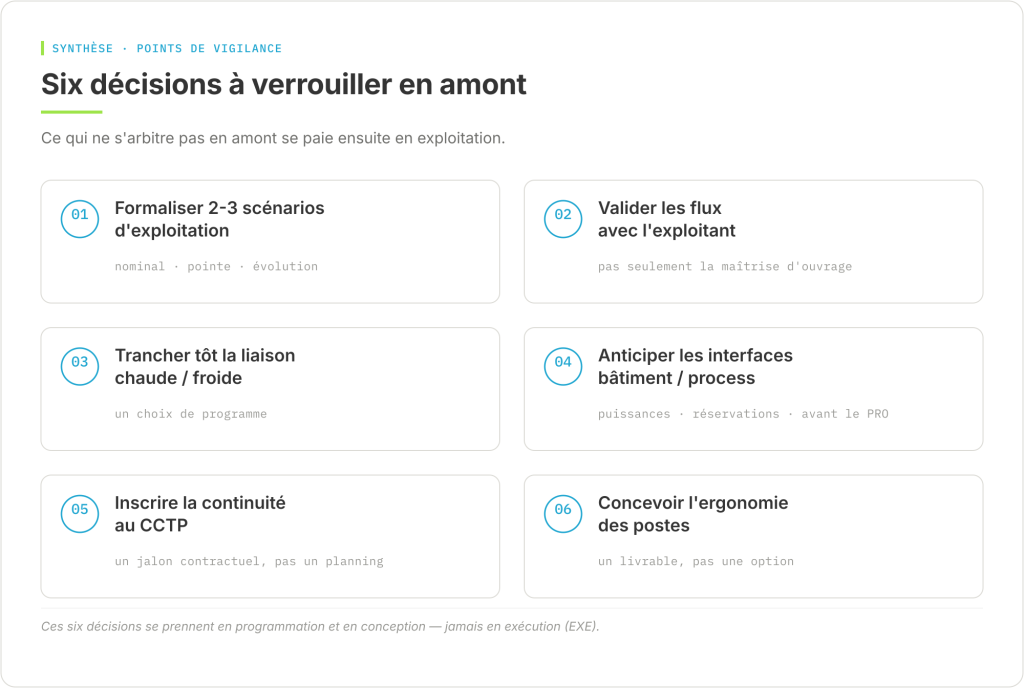

Six pivots, observés sur l’ensemble des opérations cuisine pilotées par Odetec, ressortent comme les plus déterminants :

  1. Formaliser deux ou trois scénarios d’exploitation, pas un seul : nominal, pointe et évolution prévisible. Le volume « repas/jour » sert au cadrage ; les scénarios structurent le dimensionnement.
  2. Valider le schéma de flux avec l’exploitant, pas seulement avec la maîtrise d’ouvrage (MOA) : celui qui produira tous les jours voit ce que le plan ne montre pas (chariots, dégagements, points de friction).
  3. Trancher tôt liaison chaude vs liaison froide : c’est un choix de programme, qui détermine surfaces, puissances, équipements satellites et stratégie logistique.
  4. Anticiper les interfaces bâtiment/process avant la phase projet (PRO) : puissances électriques, évacuations, percements structure, réservations en dalle. Tout ce qui est arbitré tard se paie en reprises.
  5. Si rénovation, inscrire les jalons de continuité d’exploitation au CCTP, pas dans une note d’organisation. Un jalon contractuel est tenu ; un objectif de planning est négociable.
  6. Concevoir l’ergonomie des postes comme un livrable de conception, pas comme une optimisation de DCE. La pénibilité installée en conception ne se rattrape pas par des équipements.
Six décisions structurantes à verrouiller en amont d'un projet de cuisine collective

Daniel Teixeira, responsable du pôle Cuisines professionnelles et collectives d'Odetec

A propos de l’auteur

Daniel Teixeira dirige le pôle Cuisines professionnelles et collectives d’Odetec. Son parcours croise près de quinze ans dans les métiers de bouche (création et direction de quatre boulangeries artisanales, gestion en grande distribution) et plusieurs années de conception de cuisines collectives et de laboratoires agroalimentaires, comme consultant puis en bureau d’études : une double culture exploitation/conception qui place le flux, l’hygiène et l’ergonomie des postes avant le choix des équipements. Chez Odetec, il pilote les missions d’ingénierie cuisine et leur coordination avec les autres lots techniques, de la programmation à la réception.


Questions fréquentes

Quelle est la différence entre une cuisine collective et une cuisine centrale ?
Une cuisine collective produit et sert sur le même site : restaurant scolaire, cafétéria, restaurant d’EHPAD avec service sur place. Une cuisine centrale produit pour livrer plusieurs sites satellites, en liaison chaude ou en liaison froide : c’est typiquement le cas d’une cuisine mutualisée qui dessert plusieurs écoles, plusieurs services hospitaliers ou plusieurs établissements d’un même opérateur privé. La distinction est structurante : une cuisine centrale ajoute aux contraintes de la cuisine collective la logistique de livraison, le conditionnement et, en liaison froide, une cellule de refroidissement rapide dimensionnée. Le périmètre d’ingénierie est détaillé sur notre page ingénierie cuisine collective.

Combien de temps faut-il pour concevoir et livrer une cuisine collective ?
En maîtrise d’œuvre classique, compter de 6 à 12 mois pour la programmation et la conception (jusqu’au dossier de consultation des entreprises — DCE), puis 10 à 18 mois de travaux et de mise en service selon la complexité du programme et la nature de l’opération (neuf vs rénovation). Les opérations en site occupé ou en marché global de performance demandent une marge supplémentaire : la phase de dialogue compétitif ou la coordination du phasage allongent mécaniquement le calendrier.

Faut-il prévoir un AMO programmation si on a déjà un BET MOE ?
Cela dépend du contexte. Une mission d’AMO programmation est utile quand la maîtrise d’ouvrage n’a pas conduit récemment d’opération de cuisine collective, quand le programme est mutualisé entre plusieurs exploitants aux logiques différentes, ou quand le mode contractuel choisi (notamment le marché global de performance) impose un programme particulièrement précis dès la consultation. Dans les autres cas, le travail de programmation peut être intégré au démarrage d’une mission MOE en base étendue. À noter : un même bureau d’études ne peut pas être à la fois AMO programmation et MOE de conception sur la même opération, les deux missions doivent être confiées à des acteurs distincts. Dans tous les cas, le risque à éviter est de démarrer la conception sans programme verrouillé : c’est en amont que les arbitrages se prennent.

Comment dimensionne-t-on les surfaces d’une cuisine collective ?
Pas seulement à partir du volume repas/jour. Le dimensionnement réel s’établit à partir des scénarios d’exploitation : niveaux de préparation (production brute, assemblage, remise en température), grammages, régimes et allergènes, cadence de plonge, organisation des postes, contraintes de stockage (jours d’autonomie, fréquence des livraisons). Un même volume nominal peut générer des surfaces très différentes selon que la cuisine fonctionne en liaison chaude avec production brute ou en liaison froide avec assemblage. Les ratios « m²/repas » qui circulent sont indicatifs : ils ne remplacent pas le travail de conception.

Peut-on rénover une cuisine collective sans interrompre la production ?
Oui, sous trois conditions. La première : un phasage construit avec l’exploitant et validé sur les bascules critiques (chaîne du froid, laverie, circulations livraisons). Les exigences du règlement 852/2004 et du plan de maîtrise sanitaire restent opposables pendant tout le chantier : la cuisine provisoire doit les satisfaire au même titre que la cuisine définitive. La deuxième : un dispositif de continuité dimensionné (cuisine provisoire modulaire, externalisation partielle, bascule liaison chaude/froide, voirie provisoire) qui absorbe la pleine cadence pendant les phases sensibles. La troisième : des jalons contractuels opposables aux entreprises, inscrits au CCTP, avec validation de l’exploitant avant ouverture de chaque zone. Le cas du lycée Palissy à Agen, où 1 400 repas/jour ont continué d’être produits pendant toute la durée du chantier grâce à une restauration modulaire dédiée déployée dans la cour, montre que ces trois conditions se traduisent en décisions techniques très concrètes.
